一、施工工具
紅外線水平議、水平尺、螺絲刀、小型電鉆、切割機、鋼卷尺、鉚釘槍、畫線筆、橡皮錘、吸盤器、扳手、掃帚等。
二、施工工藝:
基層清理 → 彈線、找平 → 端部輔助支架安裝 → 安裝支柱架 → 安裝擱柵 → 找平、調平 → 活動地板安裝 → 收邊條安裝。
詳細流程:

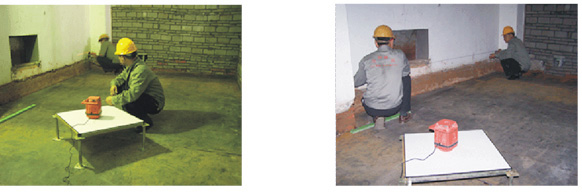

1、 首先清理地面。

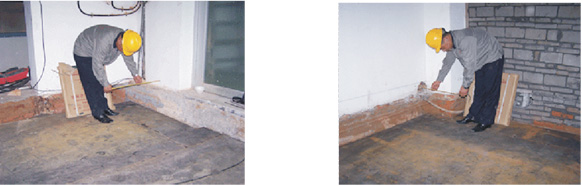

2、 觀察房間的布局,安裝好紅外線水平掃描儀,在四周的墻面上打好半腰水平,然后找出房間的最低點和最高點,計算地面到板面的平均值(此平均值等于甲方要求的安裝高度),計算并調節好支架高度。
3、 選一個墻角作為出發點,在墻面上找好水平,按照墻面水平需要高度,距墻面595mm處拴兩條平行墻面的臘線,此臘線不易斷裂和延伸,兩條必須垂直分布。

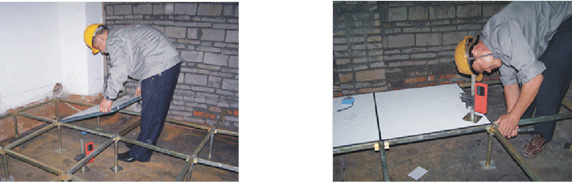

4、 平行線拉好后,擰好四付支架。確定高度,鋪好第一塊板,一定要擰緊橫梁與支架的固定螺絲,然后用水平尺調平板,最后鎖緊支架上的螺母。
5、 第一塊調水平后,按臘線方向垂直鋪設好兩排地板。注:板與板之間必須黑色膠邊對齊,對直。
6、 垂直二排地板鋪完后,認準一個方向,(不能再垂直鋪設)須一排接一排平行鋪設,直至最后一排。注:四周都須留下一排到最后收尾切割鋪設,鋪設途中,板面不得任意踩動,以免影響平整度。

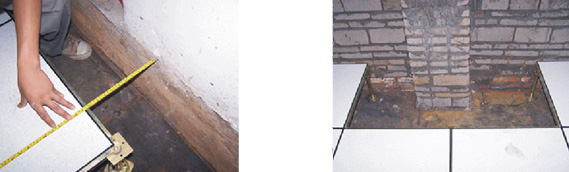

7、 鋪完最后一排后,應先固定四周墻角的角鐵,再切割四周的地板。注:角鐵的水平須跟已安裝好的地板水平一致,角鐵的背面須有支撐物(木方支撐或三角鐵支撐)。

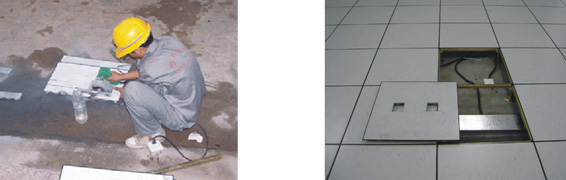

8、 固定角鐵后,精量需切割的小塊地板面積,然后切割地板鋪設,如需安裝地插座,則用切割機按實際尺寸開孔。

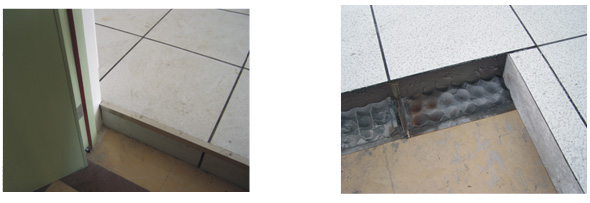

9、 防靜電地板收邊,在墻邊或門框、柱子處,視實際尺寸以電鋸切割主板,或安裝適當?shù)氖者吜慵7忾T用不銹鋼或角鋁(直角型)以玻璃膠粘合或拉釘緊固。
10、 地板鋪完后,須及時檢查,調整好不平之處,最后墻角邊用玻璃膠填充切割時留下的空隙。
11、 若施工場地位于日夜溫差大環境(如高海拔、溫帶或寒帶地區)時,則所有的收邊處,都應預留約3 mm空隙以適應熱漲冷縮。
驗收:
當防靜電活動地板全部鋪設完成以后,要求對整個工程進行全面細致的檢查,對不完善的地方進行改進。

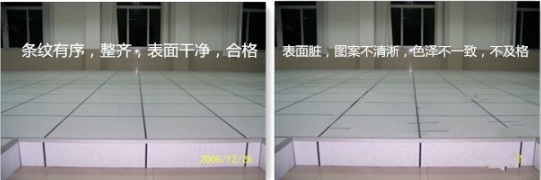

1、 活動地板安裝完后行走必須無聲響,無擺動,牢固性好;
2、 表面清潔,圖案清淅,色澤一致,接縫均勻,周邊順直,板塊無裂紋、掉角、起泡和缺邊等現象;
3、 各種面層鄰接處鑲邊用料及尺寸符合設計要求和施工規范規定,邊角整齊、光滑。
各種收邊的做法,如下圖:
